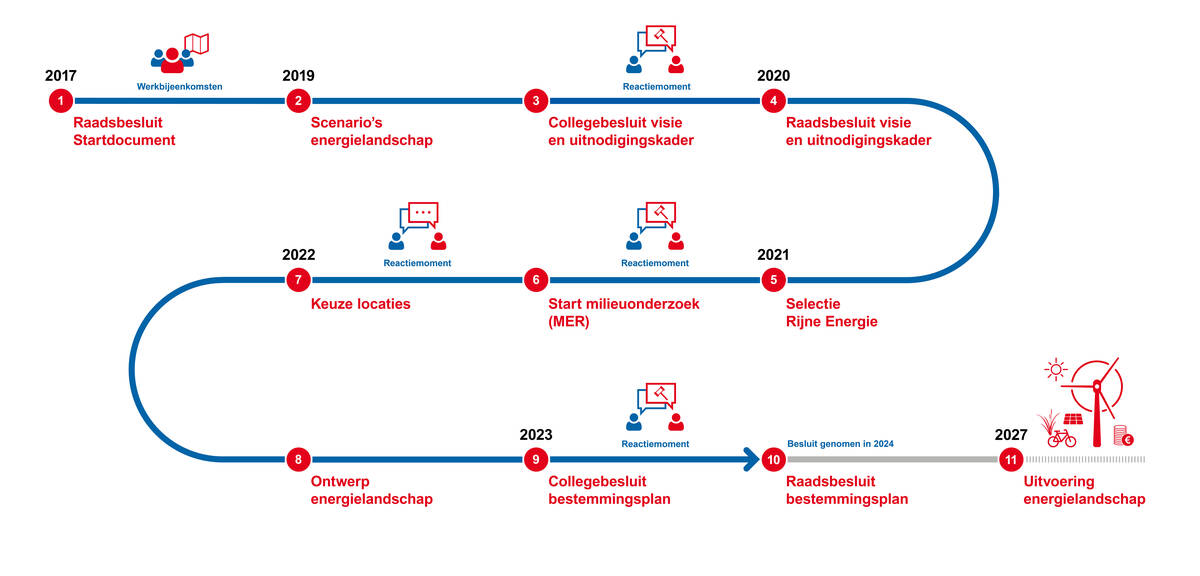

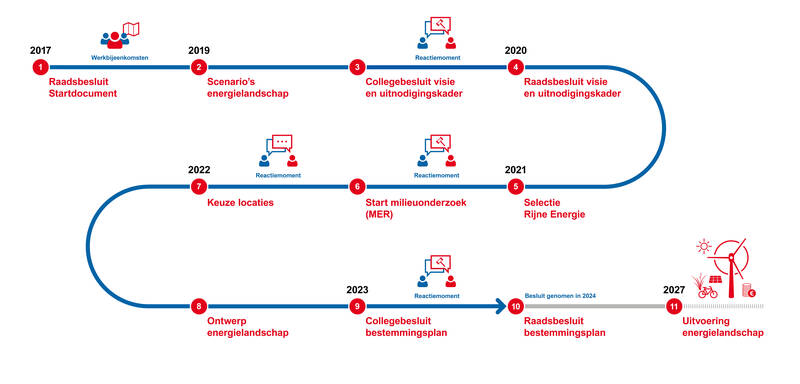

Stap 1 tot en met 10 zijn klaar.
Welke stappen zetten we nog?
11. Uitvoering energielandschap
Energiecoöperatie Rijne Energie en Eneco bereiden de bouw van vier windmolens voor: 3 in Rijnenburg en 1 in Reijerscop. De bouw kan op z’n vroegst in 2027 starten.
Voor die tijd moeten we nog verschillende stappen zetten:
- Beroepen bij de Raad van State: er lopen nog beroepen tegen het vastgestelde bestemmingsplan.
- Aanvulling omgevingsvergunning: de initiatiefnemers willen voor de meest oostelijke windmolen een aanvulling op de bestaande omgevingsvergunning aanvragen voor het onderdeel verkeersveiligheid. Het ontwerp-besluit komt ter inzage te liggen. Na het definitieve besluit kan direct beroep worden ingesteld bij de Raad van State.
- Natuurwetgeving: de procedure voor de ontheffing Wet natuurbescherming (voorheen Flora- en faunawet) loopt nog. De provincie behandelt deze aanvraag en wij coördineren het proces.
- Aanleg van toegangswegen: de voorbereiding van de toegangswegen naar de windmolens is in gang.
Voordeel voor de omgeving: Energiecoöperatie Rijne Energie gaat samen met bewoners concreet invulling geven aan de bewonersvergoeding, het gebiedsfonds en de sociale grondvergoedingen. Iedereen in de wijde omgeving van de polders Rijnenburg en Reijerscop kan lid worden van Rijne Energie en zo voordeel hebben van de opbrengsten van de windmolens.
Welke stappen zijn gezet?
1. Raadsbesluit startdocument
De gemeenteraad heeft ingestemd met het startdocument voor het energielandschap. Dit was het startsein voor het verdere onderzoek naar de mogelijkheden voor wind- en zonne-energie in Rijnenburg en Reijerscop.
2. Scenario’s energielandschap
In werkbijeenkomsten voerden we samen met de omgeving, initiatiefnemers en andere belanghebbenden de opdracht van de raad uit: het ontwerpen van verschillende scenario’s voor de invulling van het energielandschap.
3. Collegebesluit visie en uitnodigingskader
Het college heeft besloten hoe het definitieve voorstel voor een visie en voor een uitgewerkt uitnodigingskader er uitziet. Het voorstel is daarna naar de Utrechtse gemeenteraad gegaan. Samen met de reacties van bewoners, buurgemeenten, provincie en initiatiefnemers.
4. Raadsbesluit visie en uitnodigingskader
De gemeenteraad heeft op 9 juli 2020 besloten dat we het energielandschap in Rijnenburg en Reijerscop mogelijk maken en welke kaders hiervoor gelden. Vooraf was er een raadsinformatiebijeenkomst. Belanghebbenden konden inspreken en hun mening geven.
- Visie energielandschap Rijnenburg en Reijerscop (pdf, 1,3 MB)
- Uitnodigingskader energielandschap Rijnenburg en Reijerscop (pdf, 2,2 MB)
5. Keuze Rijne Energie en Eneco
Het plan van initiatiefnemers Rijne Energie en Eneco is goedgekeurd. Grondeigenaren konden zich aansluiten bij dit plan.
Het plan kon uitgebreid worden tot 8 windmolens en 230 hectare zonneveld.
6. Start milieuonderzoek
Het plan van Rijne Energie en Eneco is verder uitgewerkt. Daarna volgde een milieuonderzoek, ook wel een milieueffectrapportage (MER) genoemd. Daarbij is gekeken naar onderwerpen zoals geluid, slagschaduw en natuur. We startten de procedure voor de milieueffectrapportage met een notitie Reikwijdte en Detailniveau (NRD). Daarin staat de aanpak van het onderzoek beschreven. Inwoners dienden zienswijzen in op deze NRD en de onafhankelijke Commissie voor de milieueffectrapportage (Commissie mer) bracht haar advies uit. De MER lag tegelijk met het ontwerpbestemmingsplan ter inzage.
7. Keuze locaties
Op basis van overeenkomsten met grondeigenaren zijn locaties voor windmolens en een zonneveld voorgesteld. Dit voorstel heet het voorgenomen voorkeursalternatief. Bewoners en belanghebbenden konden vragen stellen en reageren op het voorstel en de bijbehorende milieuonderzoeken. Grondeigenaren konden zich nog aanmelden om mee te doen.
8. Ontwerp energielandschap
Voor de eerste 4 windmolens zijn de plekken en de tijdelijke en permanente toegangswegen bepaald. Deze staan in het Voorontwerp.
9. Collegebesluit bestemmingsplan en omgevingsvergunning
Als de functie van een plek verandert, moet het college dit eerst goedkeuren. Daarna volgt de gemeenteraad (stap 10). De functie die een gebied mag hebben, staat in een bestemmingsplan. Binnen de regels voor het bestemmingplan kan een omgevingsvergunning afgegeven worden met gedetailleerdere regels. Hierover besluit het college.
Rijne Energie en Eneco wilden dat de wijziging van het bestemmingsplan, de omgevingsvergunning, de natuurvergunning en de watervergunning in 1 gecombineerde procedure zou worden behandeld. Zo werden deze besluiten tegelijk ter inzage gelegd, verliep de rechtsgang sneller en kon er direct hoger beroep worden aangevraagd bij de Raad van State.
Omgevingsvergunning en natuurvergunning aangevraagd
In juli 2022 vroegen Rijne Energie en Eneco voor de eerste 4 windmolens een omgevings- en natuurvergunning aan. De gemeente beoordeelde dat de omgevingsvergunning past binnen het beleid, zoals vastgelegd in het uitnodigingskader voor het energielandschap. De provincie beoordeelde dat de aanvraag voor de natuurvergunning voldoet aan de regels van de Wet natuurbeheer.
Bekijk het voorontwerp van Rijne Energie en vergunningsaanvraag
Aangepast bestemmingsplan naar de gemeenteraad
Tot en met 6 juli 2023 konden inwoners reageren op de eerste versie van het bestemmingsplan voor windmolens in Rijnenburg en Reijerscop (zienswijze indienen). Hierop kwamen 117 reacties binnen. Deze reacties hebben geleid tot een aangepast bestemmingsplan.
Op 15 februari 2024 stuurden we het aangepaste bestemmingsplan naar de gemeenteraad. Een van de aanpassingen was dat we in overleg met Rijkswaterstaat de plek van de meest oostelijke windmolen verder onderzochten vanwege verkeersveiligheid. Iedereen die een zienswijze heeft ingediend heeft een reactie gekregen.
10. Raadsbesluit bestemmingsplan
De gemeenteraad heeft het bestemmingsplan goedgekeurd. Tegen dit besluit kon u in beroep gaan.
Op dit moment loopt de beroepsprocedure bij de Raad van State.
Extern onderzoek verkeersveiligheid
We onderzochten samen met Rijkswaterstaat of de windmolen die het meest oostelijk staat invloed heeft op de verkeersveiligheid.
