Verkeersprojecten Nijevelt: werkzaamheden riool

Fase project
In uitvoering

Planning
Half mei - begin september 2021

We werken aan het riool in de Marelaan en de Ten Veldestraat. Daarbij kruisen we ook 2 keer de Van Heemskerklaan. Ook leggen we in deze straten een regenwaterriool.

Wat gaan we doen?

We vervangen we het riool in Nijevelt. We leggen ook een apart hemelwaterriool (regenwaterriool) aan. Zo komt niet alles meer in het vuilwaterriool.

  • De aannemer haalt eerst het asfalt/bestrating weg, en begint dan met graven.
  • We vervangen het vuilwaterriool en plaatsen het nieuwe hemelwaterriool.
  • We maken de straat weer dicht.
  • Na ongeveer 2 jaar herbestraten we de straat definitief.

Bereikbaarheid

Tijdens de werkzaamheden is het deel van de straat afgesloten voor auto- en fietsverkeer. We leiden autoverkeer om. Er zijn minder parkeerplekken beschikbaar. De straat is wel bereikbaar voor voetgangers.
Tijdens de werkzaamheden kunt u afval aanbieden op plekken waar de vuilniswagen wel kan komen.

Planning

Wat gebeurt wanneer?

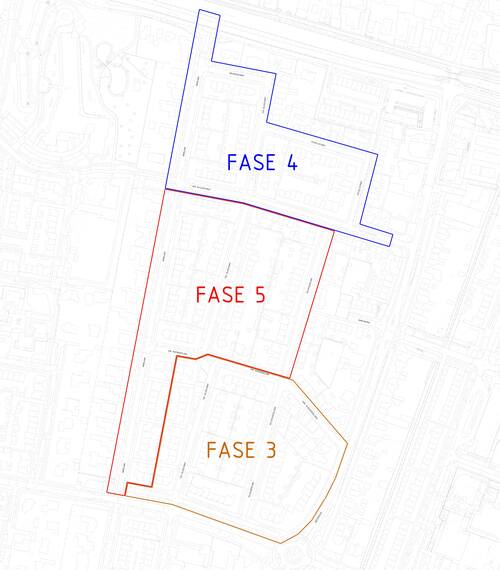

WanneerWerkzaamheden in straat
fase 1 - 7 wekenTen Veldestraat
fase 2 - 2 wekenkruising met de v. Heemskerklaan & nieuw PVC regenwaterriool in stoep
fase 3 - 7 wekenvervolg Marelaan
fase 4 - 2 wekenkruising met de Van Heemskerklaan

De planning kan anders worden, bijvoorbeeld door slecht weer.

Sluit uw regenpijp aan op het nieuwe hemelwaterriool

Een apart hemelwaterriool helpt ons het regenwater schoon te houden en in te spelen op de klimaatverandering. We willen zoveel mogelijk regenpijpen aansluiten op dit nieuwe riool.

Waterproof hemelwaterriool
