Fase project
In voorbereiding
Start uitvoering
2027 - 2028
Rondom het zuidelijke deel van de Amazonedreef in Overvecht-Noord richten we de straten opnieuw in. De riolering, voetpaden en wegen zijn aan vervanging toe. Tegelijk maken we de buurt mooier, groener en veiliger.
Wat gaan we doen?
De riolering, voetpaden en wegen in Overvecht gaan we de komende jaren in stappen vernieuwen. Het gebied Amazonekwartier pakken we als een van de eerste gebieden aan. Dit gaan we doen:
- We vervangen de riolering: waar het kan, scheiden we het afval- en regenwater. Afvalwater gaat naar het riool. Regenwater houden we vast in het gebied, wat goed is voor de planten.
- We maken het gebied verkeersveiliger door:
- alle straten 30 kilometer per uur te maken
- straten smaller te maken
- betere looproutes te maken, zodat oversteken veiliger wordt
- We halen de bussluis aan de Amazonedreef weg. Hierdoor wordt de buurt beter bereikbaar voor auto's. Om de weg veilig te maken voegen we fietsstroken en busvriendelijke drempels toe.
- We maken de buurt groener. In totaal komt er ongeveer 1,5 hectare extra groen bij. Dit is ongeveer 13 m2 extra groen per woning in deze buurt. Dit doen we bijvoorbeeld:
- we planten bijna 150 extra bomen en geven bomen meer ruimte om gezond te groeien
- we vervangen parkeerplekken door groen
- we maken de buurt klaar voor de gevolgen van het veranderende klimaat, zoals hevigere buien en meer hitte
- we richten groenstroken in waar we het regenwater opvangen
Plan voor het opnieuw inrichten openbare ruimte
We hebben een ontwerp gemaakt. In het ontwerp staan de bovenstaande punten verder uitgewerkt. In 2025 pasten we het ontwerp op een aantal punten aan. Dit deden we na reacties uit de buurt en nieuwe onderzoeken. Dit ontwerp is in 2026 verder in detail uitgewerkt.
Indruk van de nieuwe inrichting
Met deze afbeeldingen krijgt u een idee hoe de straten eruit komen te zien. U ziet hier bijvoorbeeld hoe de Incadreef eruitziet als fietsstraat met meer groen, en hoe een smallere weg met fietspad eruitziet op de Amazonedreef.
Samen investeren in Overvecht
Het project wordt mede mogelijk gemaakt door bijdragen uit de wijkaanpak Samen voor Overvecht, de Regio Deal Vitale Wijken en de Woontop. Totaal investeren we € 22,7 miljoen in de openbare ruimte rondom het Amazonekwartier. Zo kan niet alleen het riool worden vervangen, maar ook meteen de openbare ruimte prettiger, groener en veiliger worden. Een ander voordeel is dat de straat maar een keer open hoeft, wat zowel kosten bespaart als overlast voor bewoners beperkt.
Planning
| Wanneer | Wat |
|---|---|
| 2026 | Het ontwerp definitief maken en uitvoering voorbereiden |
| 2027 - 2029 | Stap voor stap uitvoeren van werk in het Amazonekwartier |
Wat is er al gebeurd?
- Maart 2026: wij stelden het verder uitgewerkte voorlopige ontwerp vast. Bekijk het nieuwe ontwerp en de toelichting op de aanpassingen
- Oktober 2025: ruim 120 mensen stemden op hun favoriete ontwerp voor de 3 speelplekken in de wijk. Op basis van hun stem en aanvullende reacties werkten we de ontwerpen verder uit.
- Mei 2025: het college stelde het aangepaste plan met wensen en eisen (IPvE-FO) vast. Bekijk de reacties en wat er is aangepast aan het plan op DenkMee.
- November 2024 - april 2025: we hebben het plan met wensen en eisen nog verder aangepast. Dit deden we na reacties van omwonenden en nieuwe onderzoeken.
- 2023-2024: we hebben het plan met wensen en eisen (IPvE-FO) uitgewerkt en aangescherpt.
- 2021: we maakten een eerste plan en brief naar de raad over het opnieuw inrichten van het Amazonekwartier. Ook hebben we met bewoners en geïnteresseerden gesproken over wat zij belangrijk vinden.

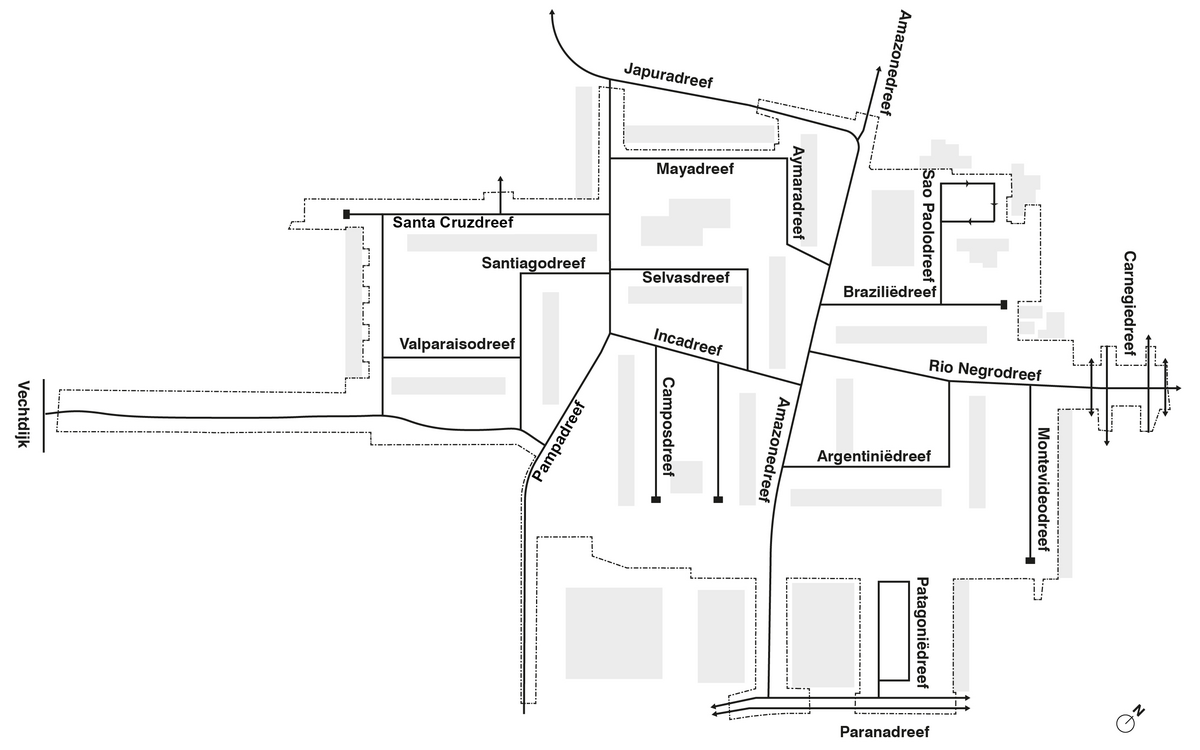

Om welk gebied gaat het?
Het gebied waarover dit plan gaat ligt rond het zuidelijke deel van de Amazonedreef. Het gebied noemen we 'Amazonekwartier' en het ligt tussen zwembad De Kwakel, de Carnegiedreef, winkelcentrum De Klop en de groenstrook langs de Vecht.
