Fase project:
in voorbereiding
Geplande bouw:
start in 2027
We investeren in nieuwe, autoluwe wijken in Utrecht zuidwest. In Papendorp, Groenewoud, Beurskwartier, Krachtstation, Lombokplein en de Merwedekanaalzone komen wijken waar volop ruimte is voor wonen, groen, spelen en elkaar ontmoeten. Voor het parkeren van auto's gaan we in Papendorp een bijzondere nieuwe P+R bouwen.
In deze nieuwe P+R Papendorp kunnen bewoners straks niet alleen met hun auto parkeren, maar ook meteen overstappen op de fiets, deelvervoer of het openbaar vervoer. Zo reizen zij in ongeveer 10 minuten van en naar hun auto. De nieuwe P+R Papendorp komt aan de Mercatorlaan. Naast, en gedeeltelijk op, de plek waar nu het parkeerterrein P+R Papendorp ligt.
Wat komt er in de nieuwe P+R Papendorp?
In het gebouw is straks ruimte voor 2.000 auto’s en een bewaakte en onbewaakte fietsenstalling voor in totaal 1.700 fietsen. U kunt er ook overstappen op deelvervoer. Direct naast het gebouw komt een bushalte waar meerdere buslijnen gaan stoppen en een supermarkt. In het gebouw komen een fietsreparatiewinkel, een sportschool en een pakketpunt.
Voor wie is de nieuwe P+R Papendorp bedoeld?
(Toekomstige) bewoners van Beurskwartier en Merwedekanaalzone kunnen hier parkeren met een speciaal abonnement voor Parkeren op afstand. Bewoners van de naastgelegen wijken (Groenewoud, Papendorp Noord) kunnen hier straks parkeren met een normaal parkeerabonnement. Ook komen er vrije plekken voor bezoekers en forenzen van buiten Utrecht.
Hoe ziet het gebouw van de nieuwe P+R Papendorp er straks uit?

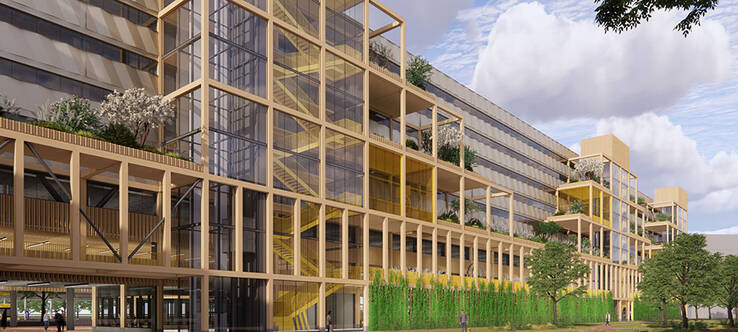

Het opvallende gebouw is straks vanaf de snelweg te zien en we onderzoeken waar we kunst kunnen toevoegen. Het gebouw wordt langgerekt en krijgt de vorm van een ovaal, van 8 verdiepingen hoog.
Aan de kant van het Amsterdam-Rijnkanaal komt aan de buitenkant van het gebouw een houten frame, over de gehele lengte. Hierin komt groen en is ruimte om in de toekomst extra functies en voorzieningen toe te voegen. Een deel van de invulling zal later, samen met omwonenden, worden bepaald.
Het gebouw krijgt in het begin een groen dak. In de toekomst bouwen we deze bovenste verdieping om, als daar vraag naar is, tot extra parkeerlaag. Bovenop de hellingbaan komt een opbouw met zonnepanelen.
Planning
Wanneer | Wat |
---|---|
Najaar 2025 | Start zoeken naar een aannemer voor het ontwerpen en realiseren van het gebouw. |
Mei 2026 | Contract ondertekenen met aannemer. |
Eind 2026 | Definitief ontwerp voor het gebouw maken en vergunning aanvragen. |
2027 | Start bouw |
2029 | De nieuwe P+R Papendorp is klaar en kan worden gebruikt. |
